So Sánh 3 Mô Hình Nhà Xưởng Hiện Nay: Truyền Thống – Khung Thép – Tiền Chế   – Đâu Là Lựa Chọn Tối Ưu?

So Sánh 3 Mô Hình Nhà Xưởng Hiện Nay: Truyền Thống – Khung Thép – Tiền Chế – Đâu Là Lựa Chọn Tối Ưu?

Ngày: 20-11-2025 Lượt xem: 2403

Trong bối cảnh quỹ đất công nghiệp đắt đỏ và yêu cầu mở rộng sản xuất ngày càng cao, việc lựa chọn mô hình nhà xưởng phù hợp trở thành yếu tố quyết định chi phí – tốc độ thi công – độ bền – khả năng mở rộng.

Một lựa chọn kết cấu sai có thể dẫn đến: phát sinh chi phí lớn, trì hoãn tiến độ, công năng không đạt yêu cầu hoặc tốn kém khi mở rộng. Việc so sánh không chỉ dừng ở “chi phí thi công” mà cần xét đến: chi phí vòng đời , tiến độ đưa vào vận hành, khả năng mở rộng, rủi ro vận hànhyêu cầu pháp lý/PCCC.

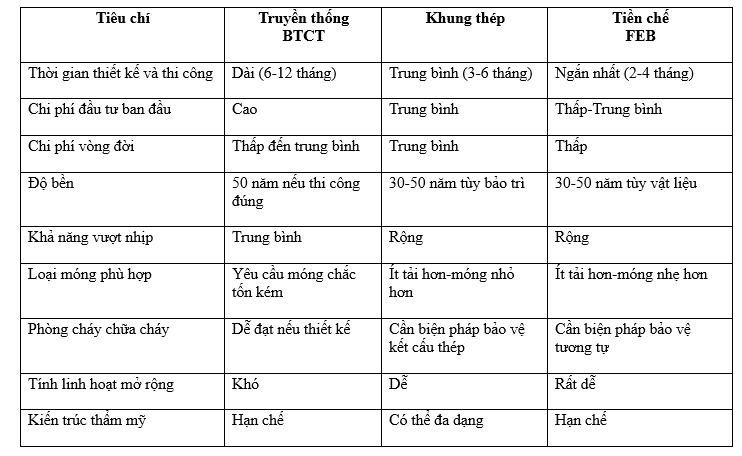

 So sánh tổng quan



 Phân tích kỹ thuật chi tiết

Kết cấu & tải trọng

  • BTCT: cột/dầm/sàn BTCT chịu tải lớn, phù hợp cho máy móc nặng, rung động, cần nhiều tầng. Tuy nhiên tải trọng nặng → móng lớn, chi phí thi công móng tăng.
  • Khung thép: tiết diện nhỏ hơn cho cùng khả năng vượt nhịp; phù hợp giàn mái cầu trục, băng tải. Cần tính tới ổn định lớn (buckling) và mối nối bulong/hàn.
  • Tiền chế (PEB): hệ kết cấu tối ưu cho không gian một tầng lớn, sản xuất chuẩn hoá, kiểm soát chất lượng ở nhà máy.



Móng & nền

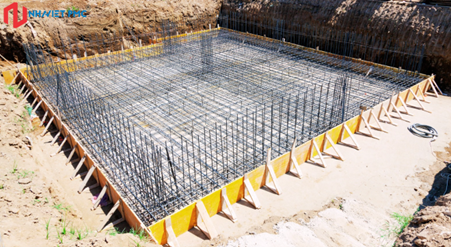

  • BTCT: móng băng/móng đơn lớn, đóng cọc khi nền yếu. Chi phí nền cao.
  • Khung thép/PEB: vì tải nhẹ hơn, thường dùng móng nông hoặc móng đơn nhẹ; nếu nền yếu vẫn cần cọc nhưng kích thước nhỏ hơn => tiết kiệm chi phí.



Chống cháy & PCCC

  • BTCT: bản thân bê tông có khả năng chống cháy tốt.
  • Thép/PEB: thép mất cường độ ở nhiệt cao → cần sơn chống cháy, bọc bảo vệ hoặc hệ sprinkler thiết kế chuyên sâu. Khi khách hàng yêu cầu cao về PCCC, chi phí xử lý kết cấu thép có thể lớn và làm giảm lợi thế chi phí ban đầu.

Cách âm, cách nhiệt & vận hành

  • Mái tôn (khung thép/PEB): cần tôn cách nhiệt (PU/rockwool) để giảm nhiệt bức xạ và cải thiện môi trường làm việc.
  • BTCT: tường/bê tông có khả năng cách nhiệt, cách âm tốt hơn; nhưng chi phí ban đầu cao hơn.



Khả năng mở rộng / di dời

  • BTCT: chỉnh sửa phức tạp, tốn nhiều chi phí.
  • Khung thép/PEB: dễ mở rộng theo module, thậm chí có thể tháo dỡ, di dời.

Rủi ro & biện pháp giảm thiểu

Rủi ro phổ biến

  • Giá thép biến động → ảnh hưởng lớn đến khung thép & PEB.
  • Nền đất yếu → chi phí móng đội lên.
  • Yêu cầu PCCC tăng sau thiết kế → phát sinh bổ sung sơn chống cháy hoặc hệ SPRINKLER.
  • Thiết kế không đúng công năng → phải phá dỡ/điều chỉnh.

Biện pháp giảm thiểu

  • Thực hiện khảo sát địa chất kỹ lưỡng trước thiết kế.
  • Lập dự toán chi tiết (bóc tách vật liệu, nhân công, máy móc).
  • Hợp đồng giá thép/giá vật tư theo điều khoản cố định hoặc bảo lưu điều chỉnh.
  • Tích hợp PCCC ngay từ giai đoạn ý tưởng (thiết kế toàn diện).
  • Chọn nhà thầu có kinh nghiệm PEB/khung thép để tối ưu kết nối lắp dựng.

 Checklist kỹ thuật & kinh tế khi quyết định mô hình

  1. Mục tiêu sử dụng: kho/nhà máy sản xuất, số tầng, tải trọng máy móc?
  2. Tiến độ mong muốn: cần chạy sản xuất trong 3 tháng hay 12 tháng?
  3. Ngân sách ban đầu & hạn mức chi phí vòng đời: ưu tiên CAPEX hay OPEX?
  4. Khả năng mở rộng tương lai: sẽ mở rộng theo chiều ngang hay lên tầng?
  5. Yêu cầu PCCC & tiêu chuẩn ngành: có yêu cầu đặc thù (dầu mỡ, dễ cháy)?
  6. Điều kiện địa chất: nền cứng hay yếu, mực nước ngầm?
  7. Tính thẩm mỹ & thương hiệu: có cần mặt tiền đẹp, showroom?
  8. Chuỗi cung ứng vật liệu: thời điểm, giao hàng, rủi ro đứt gãy?
  9. Bảo trì & vận hành: có đội bảo trì, kinh phí sơn/kiểm tra định kỳ?
  10. Chu kỳ đời dự án: 5 năm, 10 năm, 25 năm?

Case study thực tế

Case 1 – Nhà máy chế biến thực phẩm (Hưng Yên)

Phương án thực tế:

  • Khu sản xuất chính: BTCT để chịu tải máy nặng, chống rung, đảm bảo yêu cầu nhiệt – sạch – PCCC.
  • Khu bao bì & kho: Khung thép/PEB để rút ngắn tiến độ 25–30%.

Kết quả: Bàn giao đúng hạn, dây chuyền lắp đặt trơn tru, chi phí tối ưu hơn 12% so với phương án BTCT toàn bộ.



Case 2 – Kho E-Commerce, Trung tâm logistics (Hải Phòng)

Phương án thực tế:

  • Sử dụng PEB toàn bộ, nhịp lớn, ít cột, triển khai nhanh.

Kết quả: Hoàn thành chỉ trong 4 tháng, khách hàng vận hành kịp mùa cao điểm, dễ mở rộng thêm kho sau 1 năm.



Case 3 – Xưởng cơ khí & lắp ráp (KCN Tân Liên)

Phương án thực tế:

  • Khung thép khẩu độ lớn + dầm cầu trục, móng cục bộ tăng cường dưới vị trí máy nặng.

Kết quả: Vận hành cầu trục 10–20 tấn ổn định, nhịp xưởng rộng, tối ưu không gian thao tác, chi phí hợp lý hơn nhà BTCT.



Nếu bạn đang chuẩn bị đầu tư nhà xưởng, điều quan trọng nhất không phải là chọn mô hình nào trước, mà là thiết kế chuẩn ngay từ đầu.
Bản vẽ tốt sẽ giúp bạn:

  • Tối ưu chi phí móng – khung – vật tư.
  • Tránh phát sinh khi thi công.
  • Dự trù chính xác tiến độ & ngân sách.

Nhà Việt PMC đồng hành cùng chủ đầu tư  từ thiết kế – dự toán – thi công – hoàn công, đảm bảo đúng kỹ thuật – đúng pháp lý – đúng ngân sách.

Mọi chi tiết xin liên hệ:

CÔNG TY CỔ PHẦN CÔNG TRÌNH NHÀ VIỆT ( NHÀ VIỆT PMC )

Trụ sở chính: Số 292HK1 khu đô thị Waterfont City, Cầu Rào 2 - P.Vĩnh Niệm - Q.Lê Chân - TP.Hải Phòng

♦ Điện thoại: 0225 3246 545 ♦

♦ Hotline: 0931 590 088 ♦

♦ Email: nhavietpmc@gmail.com

♦ Website: http://nhavietpmc.com/

♦ Fanpage: https://www.facebook.com/  ♦

♦ Kênh Youtube: https://bit.ly/2XYG2eT ♦



Tin liên quan
Khi Nào Doanh Nghiệp Nên Cải Tạo Nhà Xưởng Thay Vì Xây Mới?

01/06/2026

Trong bối cảnh sản xuất liên tục thay đổi, nhiều doanh nghiệp đứng trước bài toán nâng cấp cơ sở hạ tầng để đáp ứng nhu cầu mở rộng quy mô, nâng cao năng suất và tối ưu chi phí vận hành. Khi nhà xưởng bắt đầu xuống cấp hoặc không còn phù hợp với dây chuyền sản xuất hiện tại, giải pháp đầu tiên mà nhiều chủ đầu tư nghĩ đến là xây mới hoàn toàn. Tuy nhiên, trên thực tế, đây không phải lúc nào cũng là phương án tối ưu. Với nhiều công trình công nghiệp, việc cải tạo nhà xưởng có thể giúp doanh nghiệp tiết kiệm đáng kể chi phí đầu tư, rút ngắn thời gian triển khai và tận dụng tối đa hạ tầng sẵn có. Quan trọng hơn, nếu được nghiên cứu và thực hiện bài bản, cải tạo nhà xưởng vẫn có thể đáp ứng đầy đủ các yêu cầu về công năng, an toàn và hiệu quả vận hành trong dài hạn.

Xem chi tiết
4 YẾU TỐ QUYẾT ĐỊNH TUỔI THỌ NHÀ XƯỞNG: DOANH NGHIỆP KHÔNG NÊN XEM NHẸ

23/05/2026

Trong lĩnh vực công nghiệp, nhà xưởng không chỉ là nơi sản xuất mà còn là nền tảng vận hành của cả doanh nghiệp. Một công trình được đầu tư bài bản có thể hoạt động ổn định hàng chục năm, giúp tối ưu chi phí và đảm bảo hiệu quả sản xuất lâu dài. Ngược lại, nếu thiết kế hoặc thi công thiếu đồng bộ, nhà xưởng rất dễ xuống cấp chỉ sau vài năm sử dụng. Thực tế cho thấy, nhiều doanh nghiệp phải đối mặt với các vấn đề như nứt nền, thấm mái, gỉ sét kết cấu hay hư hỏng hệ thống kỹ thuật dù công trình còn khá mới. Nguyên nhân thường không nằm ở một yếu tố riêng lẻ mà đến từ toàn bộ quá trình thiết kế, lựa chọn vật liệu, thi công và bảo trì. Vậy đâu là những yếu tố quan trọng quyết định tuổi thọ của một nhà xưởng hiện đại?

Xem chi tiết
Vì Sao Doanh Nghiệp Nên Thuê Đơn Vị Thiết Kế Nhà Xưởng Chuyên Nghiệp?

20/05/2026

Trong bối cảnh chi phí đầu tư ngày càng tăng và yêu cầu vận hành ngày càng khắt khe, thiết kế nhà xưởng đang trở thành yếu tố quyết định hiệu quả của toàn bộ dự án. Một bản thiết kế bài bản không chỉ giúp công trình đảm bảo chất lượng xây dựng mà còn tối ưu công năng sản xuất, tiết kiệm chi phí vận hành và hạn chế rủi ro pháp lý trong quá trình triển khai. Chính vì vậy, ngày càng nhiều doanh nghiệp lựa chọn hợp tác với đơn vị thiết kế nhà xưởng chuyên nghiệp để xây dựng nền tảng vận hành bền vững và hiệu quả dài hạn.

Xem chi tiết
3 Điều Phải Kiểm Tra Trước Khi Xây Nhà Xưởng: Bước Quan Trọng Giúp Doanh Nghiệp Tránh Mất Hàng Tỷ Đồng

18/05/2026

Trong bối cảnh nhu cầu đầu tư nhà xưởng, kho vận và cơ sở sản xuất ngày càng tăng, nhiều doanh nghiệp đang đẩy nhanh tiến độ triển khai dự án để sớm đưa công trình vào vận hành. Tuy nhiên trên thực tế, không ít dự án gặp tình trạng đình chỉ thi công, phát sinh chi phí lớn hoặc phải điều chỉnh thiết kế do bỏ qua các bước kiểm tra quan trọng ngay từ đầu. Theo các chuyên gia trong lĩnh vực xây dựng công nghiệp, trước khi khởi công nhà xưởng, chủ đầu tư cần đặc biệt lưu ý 3 yếu tố cốt lõi gồm: quy hoạch – pháp lý, địa chất công trình và hạ tầng kết nối. Đây được xem là “nền móng” quyết định tính pháp lý, độ an toàn và hiệu quả vận hành lâu dài của dự án.

Xem chi tiết
Sai Quy Hoạch 1 Bước – Dự Án Nhà Xưởng Có Thể Phải Điều Chỉnh Toàn Bộ

14/05/2026

Trong quá trình đầu tư xây dựng nhà xưởng, không ít doanh nghiệp cho rằng chỉ cần có quỹ đất, nguồn vốn và đơn vị thi công là có thể nhanh chóng triển khai dự án. Tuy nhiên trên thực tế, rất nhiều công trình phải dừng lại ngay từ giai đoạn chuẩn bị hồ sơ vì vướng quy hoạch.Đáng chú ý, phần lớn các rủi ro này không đến từ thi công hay chi phí xây dựng, mà xuất phát từ việc chưa rà soát kỹ các điều kiện quy hoạch và pháp lý ngay từ đầu.Chỉ một sai lệch nhỏ về mật độ xây dựng, khoảng lùi hay công năng sử dụng cũng có thể khiến toàn bộ phương án thiết kế phải điều chỉnh lại, kéo theo hàng loạt chi phí và chậm tiến độ nhiều tháng.

Xem chi tiết
Toàn cảnh pháp lý PCCC 2026: Doanh nghiệp Hải Phòng đang đối mặt điều gì?

07/05/2026

Trong bối cảnh các quy định về phòng cháy chữa cháy ngày càng siết chặt, nhiều doanh nghiệp tại Hải Phòng đang đối mặt với áp lực lớn về pháp lý, tiến độ và chi phí khi triển khai dự án nhà xưởng. Thực tế cho thấy, phần lớn rủi ro không đến từ quy định quá khó, mà đến từ việc PCCC không được tích hợp ngay từ giai đoạn thiết kế ban đầu. Đây cũng là lý do ngày càng nhiều chủ đầu tư lựa chọn giải pháp thiết kế nhà xưởng tích hợp PCCC đồng bộ để tối ưu vận hành, đảm bảo điều kiện nghiệm thu và hạn chế phát sinh chi phí.

Xem chi tiết
TRÁNH LÃNG PHÍ HÀNG TỶ ĐỒNG KHI THIẾT KẾ NHÀ XƯỞNG NHỜ CÁCH PHÂN LOẠI CHUẨN 2026

07/05/2026

Nhiều doanh nghiệp phát sinh chi phí lớn không phải do thi công, mà do chọn sai loại hình nhà xưởng ngay từ đầu. Việc phân loại đúng sẽ quyết định phương án thiết kế, pháp lý và hiệu quả vận hành lâu dài. Từ kinh nghiệm triển khai nhiều dự án thực tế, Nhà Việt PMC tổng hợp cách phân loại quan trọng mà bất kỳ chủ đầu tư nào cũng cần nắm rõ trước khi bắt đầu.

Xem chi tiết
Quy định xây dựng nhà xưởng 2026 tại Hải Phòng: Chủ đầu tư cần biết để tránh rủi ro pháp lý

04/05/2026

Trong bối cảnh chi phí đầu tư công nghiệp liên tục gia tăng và yêu cầu quản lý ngày càng chặt chẽ, việc xây dựng nhà xưởng không còn đơn thuần là bài toán kỹ thuật mà đã trở thành một quy trình pháp lý phức tạp. Thực tế cho thấy, chỉ một sai sót nhỏ trong hồ sơ hoặc lựa chọn sai ngay từ bước đầu có thể khiến doanh nghiệp chậm tiến độ nhiều tháng, phát sinh chi phí lớn, thậm chí bị đình chỉ dự án. Từ năm 2026, hệ thống quy định liên quan đến xây dựng nhà xưởng tại Việt Nam tiếp tục được hoàn thiện theo hướng siết chặt và đồng bộ hơn, đặc biệt ở các lĩnh vực đất đai, quy hoạch, phòng cháy chữa cháy và môi trường. Điều này đặt ra yêu cầu cao hơn đối với chủ đầu tư trong việc chuẩn bị và triển khai dự án.

Xem chi tiết
Liên hệ wiget Chat Zalo Messenger Chat
